基礎の基礎が完成する! 【基礎工事2-9日目】|桧家住宅で注文住宅♪

着工2日目

やはり建築ラッシュのようで、基礎屋さんは来なかったようです。
基礎工事2日目前日と変わったところはありません。
我が家の周りも、新築への建て替えが増えてきましたし、確かによく工事中のおうちを見るようになりました。

着工3日目

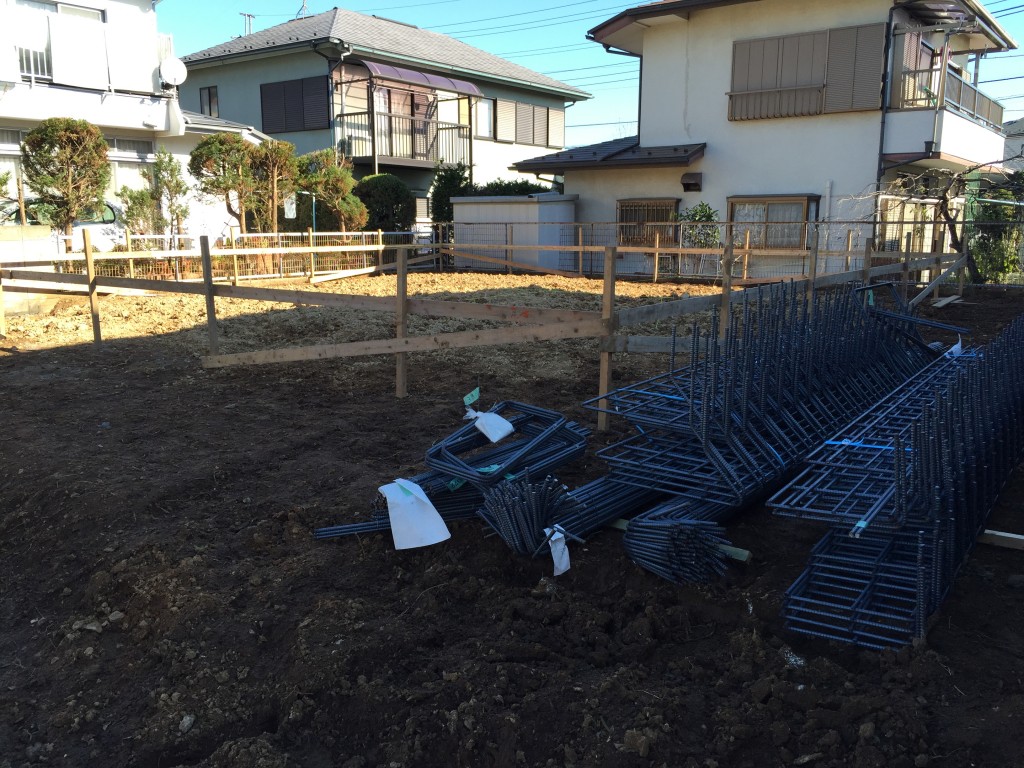

鉄筋がいっぱい運び込まれていました。

基礎屋さんが置きにきてるのか、資材を運んでくる業者さんは別なのか・・・そこらへんは、さっぱりわかりません(汗)

着工5日目

保育園帰りに見ると、ユンボが入っていました。
着工5日目土を掘り起こした跡が見られました。

根切りといって、土を掘り下げて、平らに仕上げる作業のようです。

着工7日目

ビニールシートで覆われていました。
着工7日目おそらくこれが、砕石敷き込捨コンと呼ばれる作業。
基礎が沈まないように、砕石を敷き込み、基礎の精度ををあげるために、捨てコンと呼ばれるコンクリートを流し込むのだそうです。
そして、捨てコンを防湿フィルムで覆って、水蒸気を入れないようにしているんですね。

着工8日目

この日は、配筋型枠工事が行われたようです。
基礎工事8日目配筋とは、鉄筋を組む作業で、基礎をより強度にするものだそうです。
それを木の枠で囲って、コンクリートを流し込み、その形に基礎が作られる…というわけです。

この日は、まだコンクリートは流し込まれていませんでした。

着工 9日目

基礎工事9日目
木枠にコンクリートが流し込まれたようです。
基礎工事9日目これで、基礎の基礎が完成ですね。

早朝か仕事帰りに立ち寄るだけなので、まだ基礎屋さんとは一度もお会いできていませんが、基礎工事は着々と進行しています^^
